Dein Weg zum Haus
Du merkst an jedem Punkt selbst, wie weit dein Haus ist: wann du das erste Mal hineingehen kannst, wann es dicht ist, wann du aufschließt. Von der ersten Skizze bis zur Schlüsselübergabe gehe ich diesen Weg mit dir – in drei Schritten, jeder klar abgegrenzt.
Was am Ende dabei herauskommt, ist ein Zimmer mehr auf derselben bebauten Fläche – und was die einzelnen Schritte kosten, steht auf Größen & Preise, aufgeschlüsselt bis auf den Abschnitt.
- 1Von der Idee zur Baubewilligung
- 2Vom Spatenstich zum Estrich
- 3Von der Farbe zur Übergabe
Wie lange Schritt 1 dauert, entscheidet nicht nur mein Tempo: es hängt an dir, weil jede Entscheidung eine Rückmeldung braucht, an mir, weil ein Entwurf Zeit zum Reifen braucht, und an der Baubehörde mit ihrem eigenen Turnus. Was in deinem Fall realistisch ist, sage ich dir im Erstgespräch. Die Zusage bezieht sich auf die Zeit ab Spatenstich – das ist der Teil, den ich selbst in der Hand habe.
Terminplan berechnen
Wenn du einen Termin schon kennst, rechne ich dir die übrigen Termine aus. Fest ist dabei die Schlüsselübergabe in Woche 24 – alles davor sind Richtwerte für den typischen Ablauf. Die 24 Wochen sind Arbeitswochen: Meine Betriebspausen – zwei Wochen um Weihnachten und Neujahr und zwei Wochen um den 15. August – zählen nicht mit und verschieben den Übergabetermin im Kalender entsprechend nach hinten. Der Rechner berücksichtigt das.
1 Von der Idee zur Baubewilligung

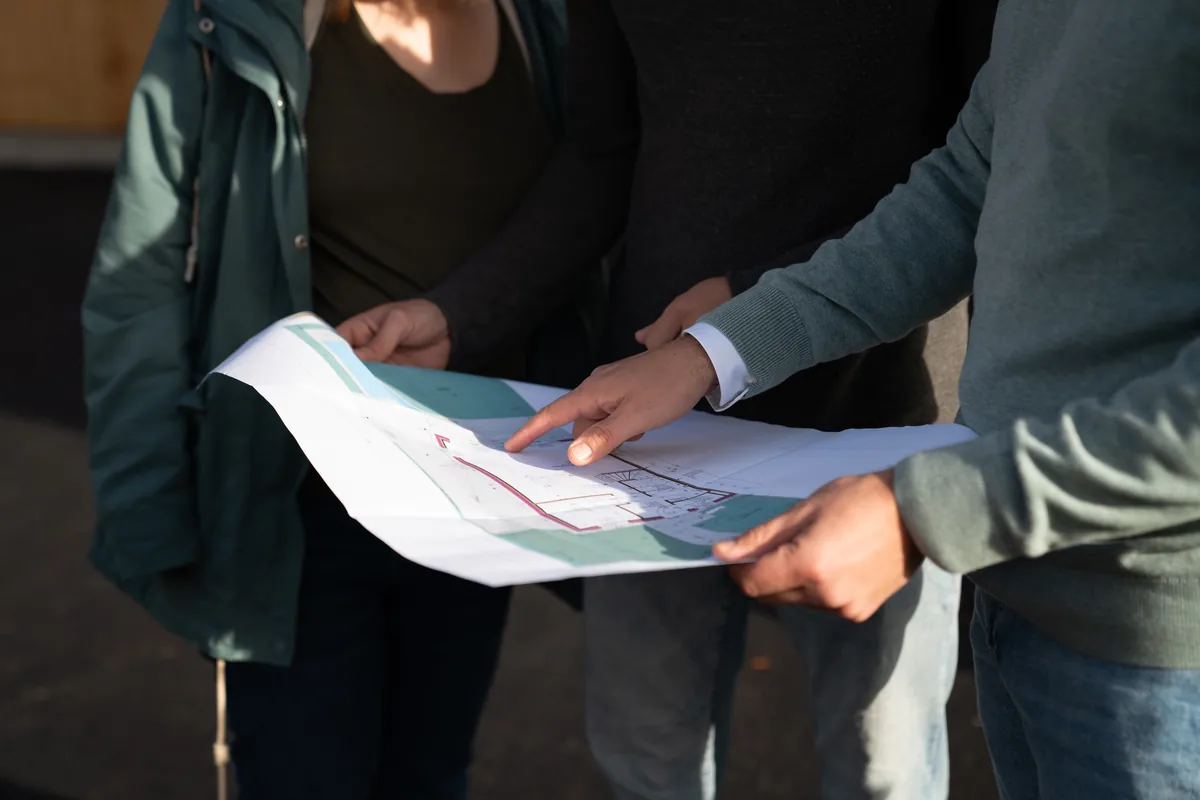

Skizze
Wir sitzen an deinem Küchentisch, und ich frage. Nicht nur, welche Räume du willst, sondern wie dein Tag abläuft – und ich schreibe alles mit. Gezeichnet wird danach, zu Hause, mit der Zeit, die es braucht. Was dann vor dir liegt, ist ein erstes Bild deines Hauses – und du weißt, in welcher Größenordnung es kostet.

Entwurf

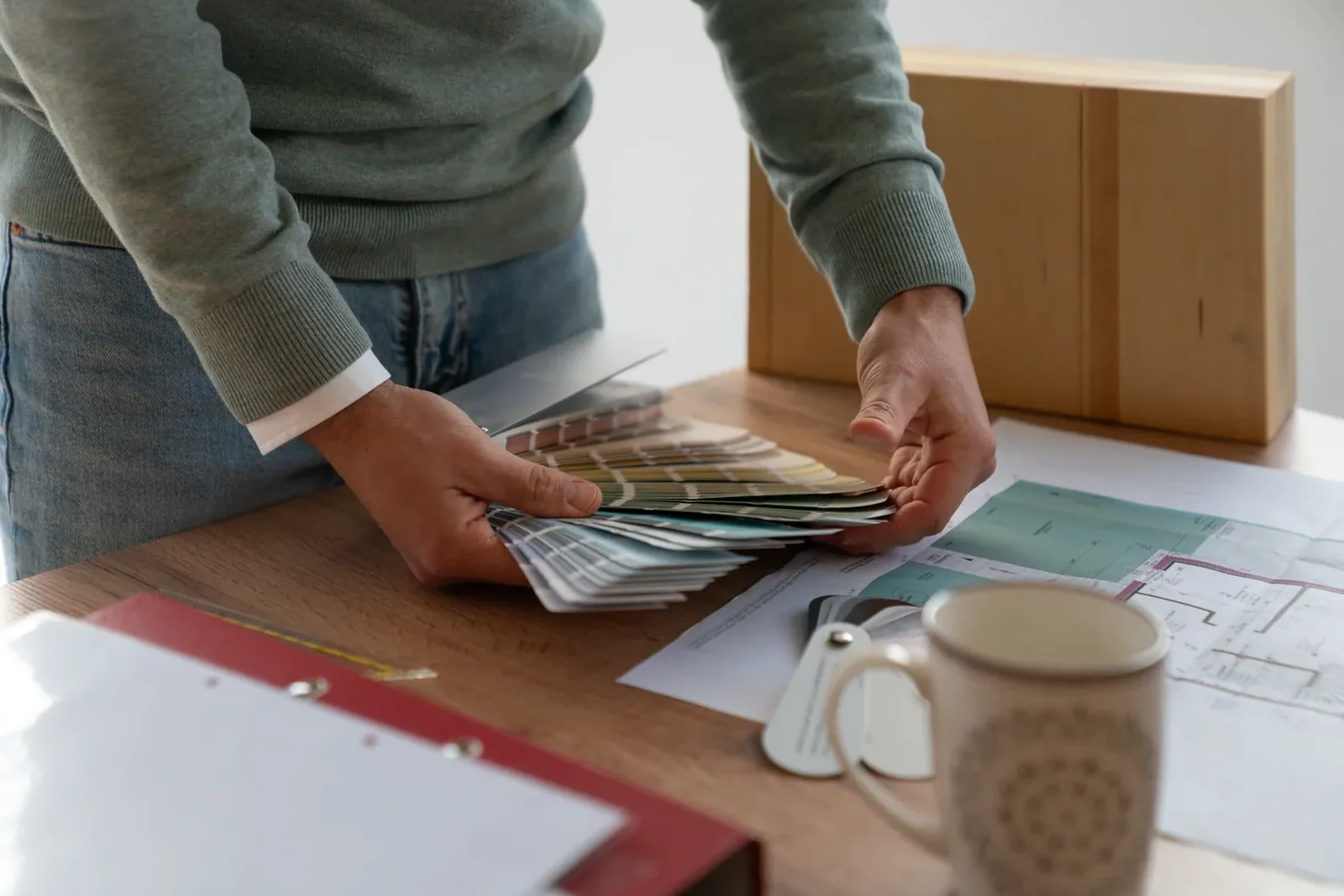

Du kannst deine Möbel im Plan aufstellen: Aus der Idee wird ein Entwurf, mit belastbaren Zahlen dazu. Hier fällt auch das erste Mal die Rede auf die Fassadenfarbe – noch nicht, welche es wird, sondern welche überhaupt in Frage kommen.


Einreichplan
Auf dem Papier ist dein Haus fertig – und es darf gebaut werden: Ich bringe dein Projekt bis zur Baubewilligung.
Diese drei Abschnitte sind ein Angebot: Schritt 1 beauftragst du als Ganzes – von jedem der drei Abschnitte darin kannst du zurücktreten, solange er nicht begonnen hat. Schritt 2 und Schritt 3 beauftragst du gemeinsam; ab dann sind sie für uns beide verbindlich, ab dann läuft alles in einem Stück durch – und genau deshalb steht der Termin. Was in jedem davon genau passiert und was du bekommst, steht auf der Seite Leistungen.
Dazwischen liegt eine Zeit, für die ich dir keine Dauer zusagen kann: der Werkvertrag, die Baubehörde – und deine Entscheidung, welche Leistungen ich ausführe. Wie lange das dauert, hängt nicht an mir, deshalb verspreche ich dir dafür nichts.
2 Vom Spatenstich zum Estrich
Erdbau & Bodenplatte

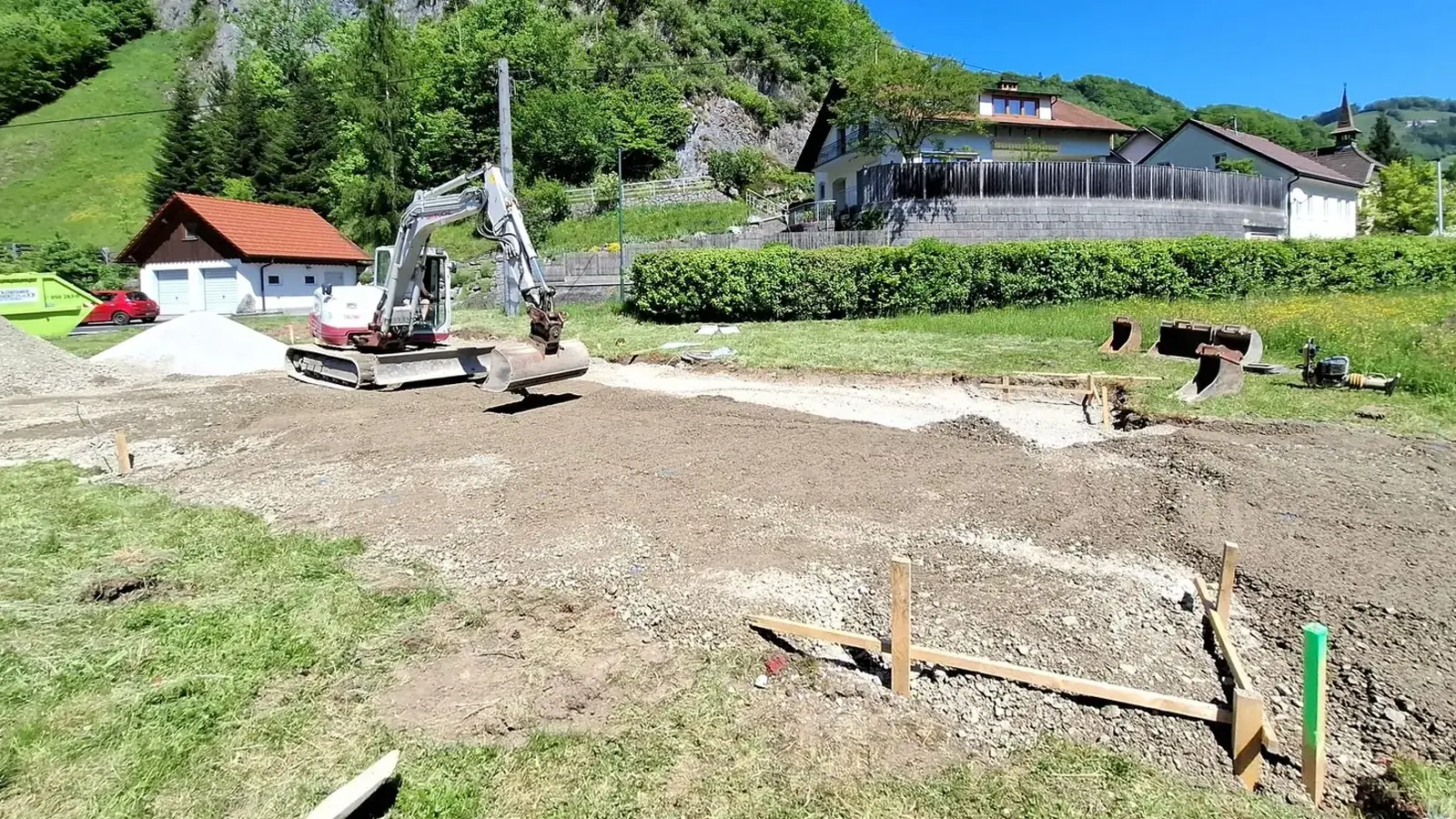

Der Bagger fährt auf dein Grundstück, die Schnüre stehen: Das erste Mal kannst du die Außenkanten deines Hauses auf der Baustelle abgehen. Vermessung, Aushub, Kanal und Entwässerung, dann die Bodenplatte samt Abdichtung.
Richtwert: Woche 1–2
Puffer & Vorbereitung
Es sieht aus, als würde nichts passieren: Der Beton härtet aus, das Fassadengerüst wird aufgestellt. Diese Zeit ist eingeplant, nicht verloren.
Richtwert: Woche 3–4
Aufstellung Holzmassivbau

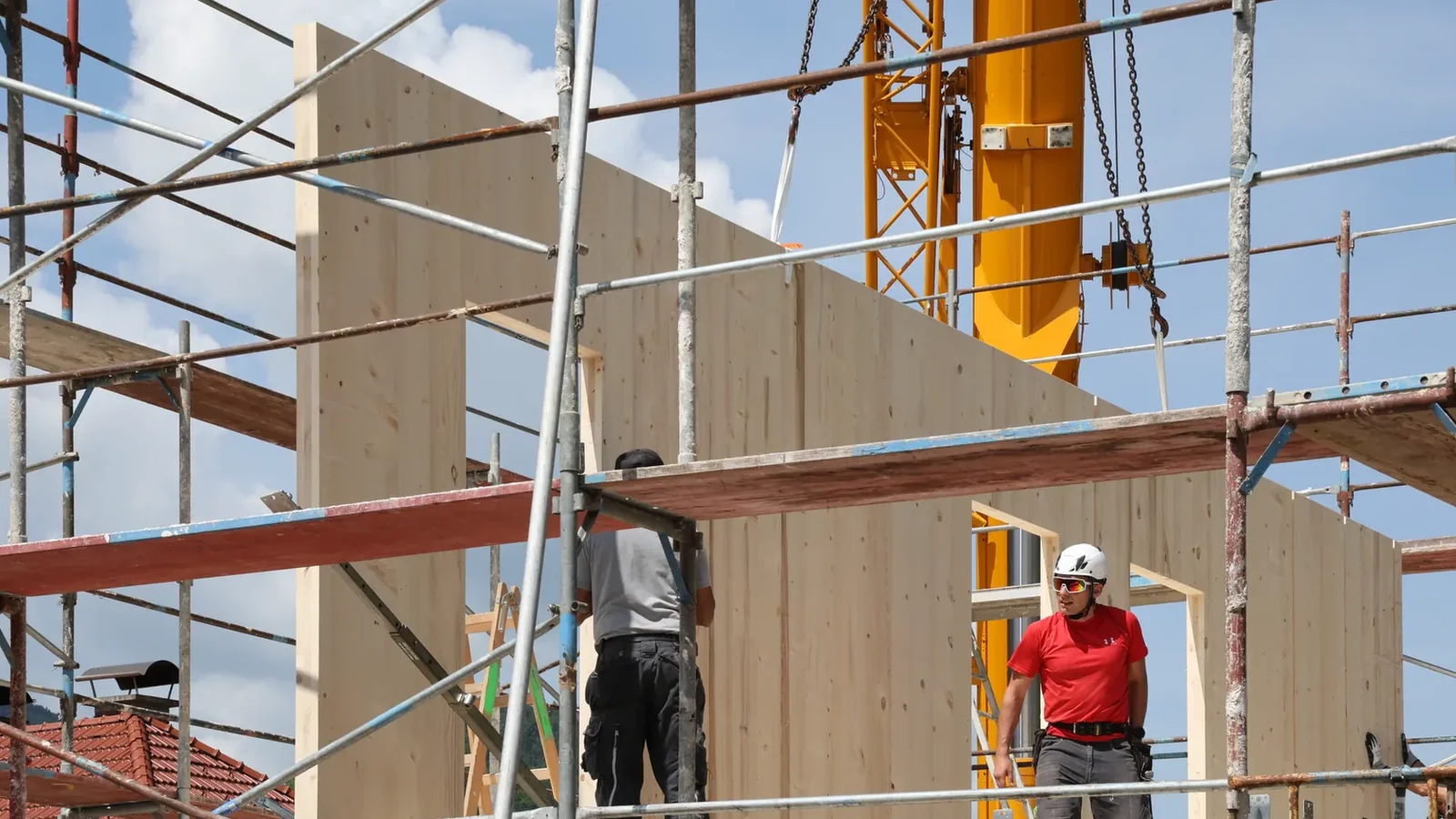

Der Kran hebt die Wände an ihren Platz, dein Rohbau steht. Du gehst durch deine Haustüröffnung, stehst in deinem Wohnzimmer und riechst das Holz. Danach starten alle Folgegewerke.
Richtwert: Woche 5
Dach, Fenster & Türen
Es regnet, und du stehst trocken in deinem Haus: Dach und Spenglerarbeiten, Fenster und Türen.
Richtwert: Woche 5–6
Innenausbau & Haustechnik

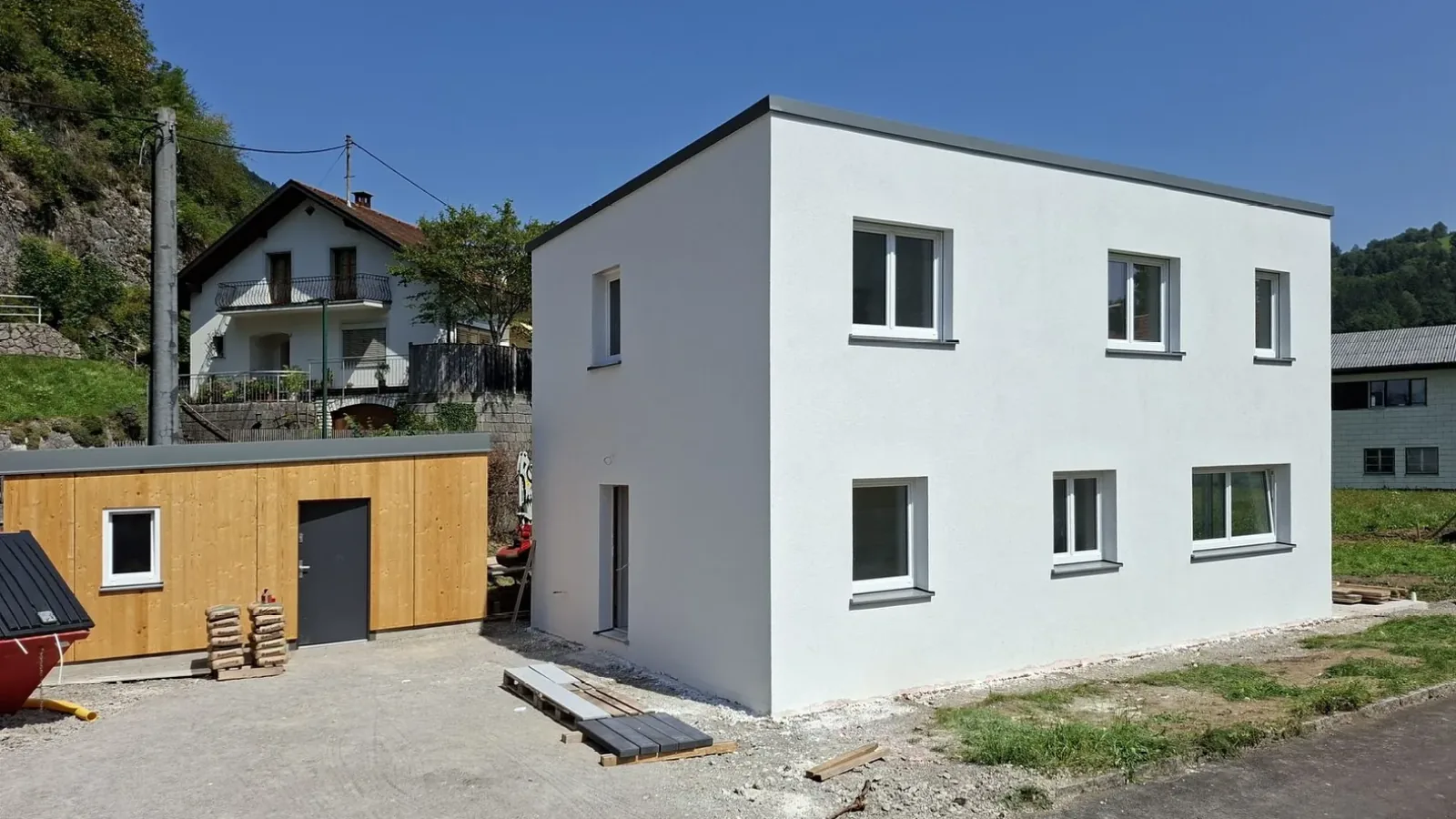

Die Räume aus dem Plan bekommen ihre Wände – und die Schalter sitzen schon dort, wo du sie später drückst: Trockenbau, Elektro-, Sanitär- und Heizungsrohinstallation laufen parallel zur Fassade. Von außen bekommt dein Haus seine endgültige Farbe.
Richtwert: Woche 7–11
Wärmepumpe & Estrich
Du stehst auf der Ebene, die später unter deinem Bodenbelag liegt: Die Wärmepumpe geht in Betrieb, der Estrich wird eingebracht.
Richtwert: Woche 11–12
In diesem Schritt liegen drei Abschnitte: 2.1 Erdbau und Bodenplatte, 2.2 Rohbau und Gebäudehülle, 2.3 Innenausbau, Haustechnik und Estrich. Welche dieser Leistungen ich ausführe und was du selbst vergibst, sagst du mir, bevor du Schritt 2 und Schritt 3 beauftragst – was jedes umfasst, steht auf der Seite Leistungen.
3 Von der Farbe zur Übergabe
Ausheizprogramm
Dein Haus wird zum ersten Mal warm: Der Estrich wird mit der Wärmepumpe kontrolliert trocken geheizt.
Richtwert: Woche 13–15
Spachteln & Malen
Beim nächsten Besuch ist dein Haus hell – der Hall ist weg. Wände und Decken werden gespachtelt und gemalt.
Richtwert: Woche 15–16
Fliesenarbeiten
Dein Bad bekommt sein Gesicht: Die Nassräume werden gefliest.
Richtwert: Woche 17–18
Böden
Du gehst nicht mehr über Estrich, sondern über deinen Boden – ab jetzt in Socken. Bodenbeläge und Treppenbelag werden verlegt.
Richtwert: Woche 19–20
Innentüren
Zum ersten Mal kannst du eine Tür hinter dir zumachen: Die Innentüren werden montiert.
Richtwert: Woche 21
Sonnenschutz & Ausstattung
Rollo runter, Licht an, Wasser auf: Raffstore, Sanitär- und Elektroausstattung kommen ins Haus. Ab hier fehlt nur noch dein Kasten.
Richtwert: Woche 22
Baureinigung
Wenn du das nächste Mal hereinkommst, ist keine Baustelle mehr da: Das Haus wird übergabefertig gereinigt.
Richtwert: Woche 23
Übergabe
Du schließt zum ersten Mal deine eigene Haustür auf: Gemeinsame Begehung, Übergabeprotokoll, Haustürschlüssel.
Woche 23–24 · Woche 24 ist dein fester Termin
Jeder Schritt endet mit einem Ergebnis, das du in der Hand hast – und jeder Abschnitt darin ebenso. Du behältst immer die Kontrolle.
Noch eine Frage offen? Die, die am häufigsten kommen, habe ich schon aufgeschrieben.
Häufige Fragen ansehenBereit für den ersten Schritt?
Erzähl mir deine IdeenDas erste Gespräch ist kostenlos und unverbindlich – du musst nichts vorbereiten.
